「系統用蓄電池は、いまどの地域で増えているのか?」
再生可能エネルギーの拡大とともに、電力系統に接続して充放電する蓄電池への関心が高まっています。ただし、ニュースに出てくる「導入量」と「申込み量」は、同じ数字ではありません。
資源エネルギー庁が2026年8月6日に公表した資料では、2026年3月末時点の接続検討は約1億9,100万kW。契約申込みは約3,500万kWに達する一方、連系済みは約84万kWです。
これほど大きな差があるからこそ、申込みの多さだけで市場を判断すると、実態を見誤ります。この記事では、同じ公的資料で全国10電力エリアを比較し、実際の事例と事業化前に確認したいポイントを整理します。

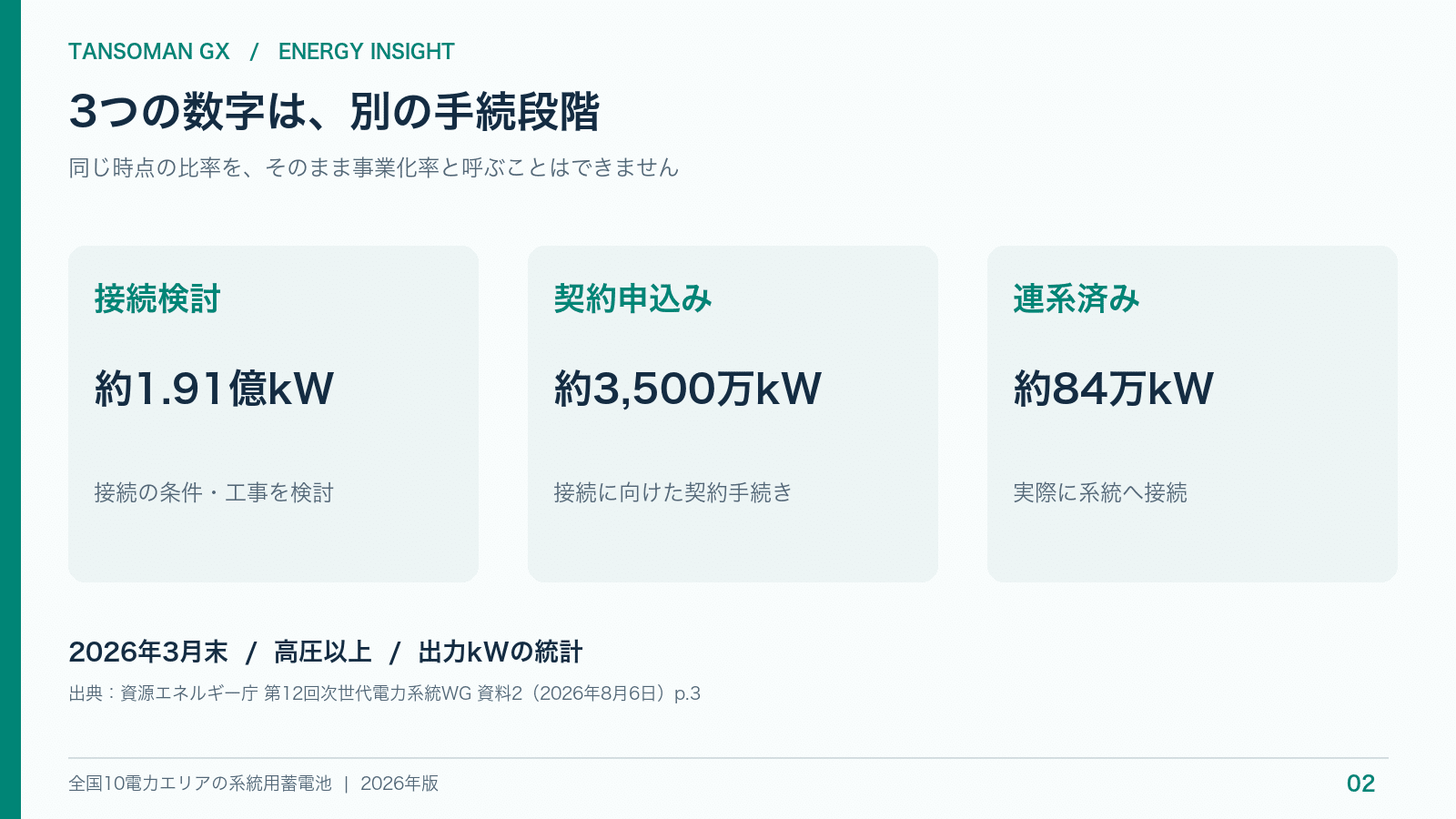

最初に確認:高圧以上の統計であり、稼働量のランキングではありません

今回の集計対象は、各手続段階にある高圧以上の蓄電池です。特別高圧を含み、低圧の案件を同じ表で比較したものではありません。また、エリアは一般送配電事業者の供給区域を指します。
数字を読むときは、次の3つを分けてください。
-
接続検討:系統に接続するための技術的条件、工事内容、費用や期間などを確認する段階。
-
契約申込み:接続検討の結果を踏まえて、接続に向けた契約手続きを申し込む段階。
-
連系済み:実際に系統へ接続された設備。
接続検討のすべてが契約や建設に進むわけではありません。3つの数字を足して「市場規模」と呼んだり、同じ時点の割り算をそのまま事業化率と呼んだりすることも適切ではありません。
なお、表の単位は万kW=出力です。蓄えられる電力量を示すkWhとは異なります。たとえば2MW・8MWhは、出力と容量の比で約4時間分に相当しますが、実際の運用時間は利用可能容量や効率、運用条件によって変わります。
出典:資源エネルギー庁・第12回次世代電力系統WG 資料2、3~4ページ(2026年8月6日)、OCCTO・系統アクセスの手続き

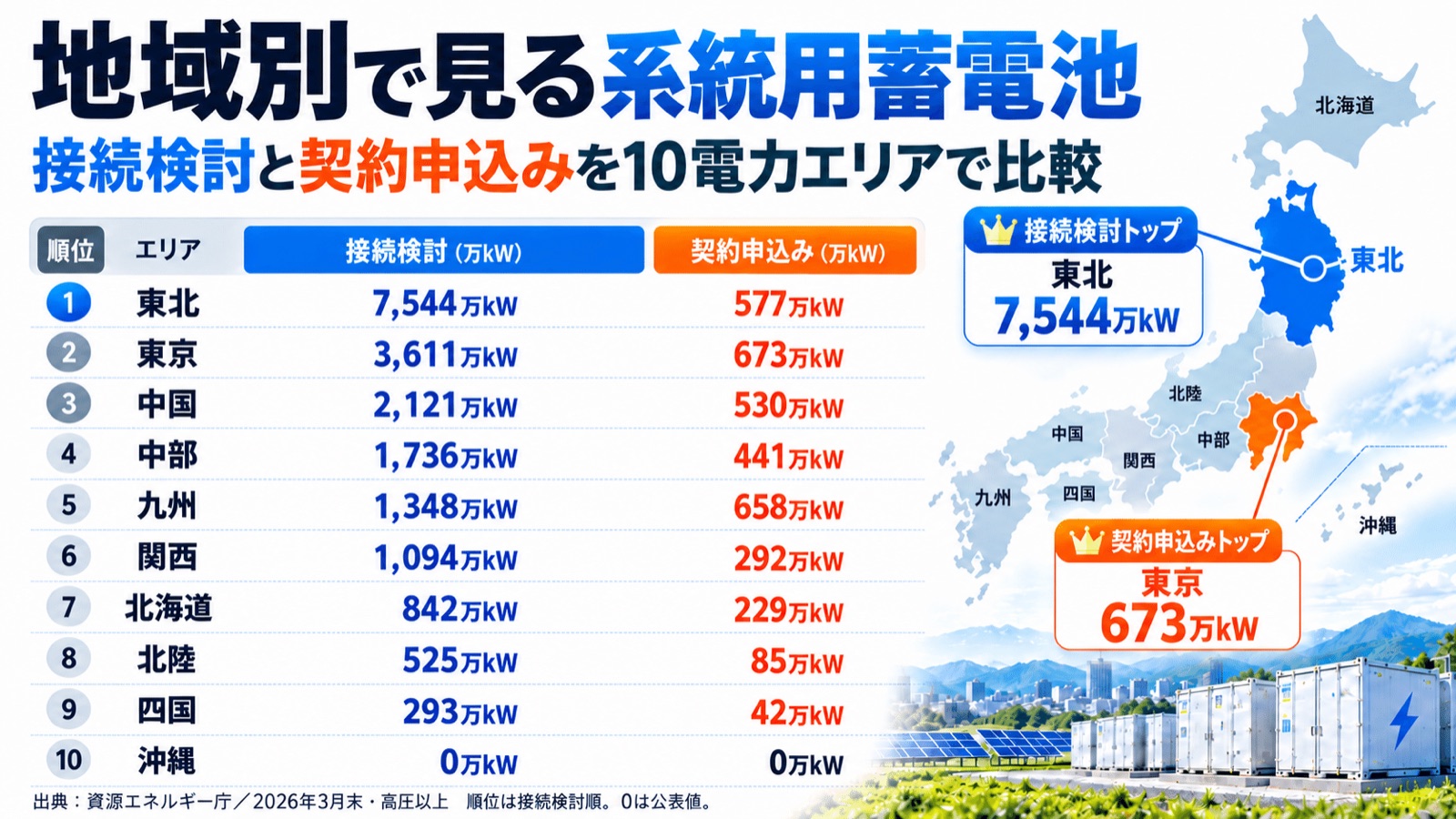

全国10エリアを比較。検討量は東北、契約申込みは東京が最多

以下は、2026年3月末時点の受付状況です。単位は万kW、数値は公表資料の四捨五入値です。
-
北海道:接続検討 842 / 契約申込み 229
-
東北:接続検討 7,544 / 契約申込み 577
-
東京:接続検討 3,611 / 契約申込み 673
-
中部:接続検討 1,736 / 契約申込み 441
-
北陸:接続検討 525 / 契約申込み 85
-
関西:接続検討 1,094 / 契約申込み 292
-
中国:接続検討 2,121 / 契約申込み 530
-
四国:接続検討 293 / 契約申込み 42
-
九州:接続検討 1,348 / 契約申込み 658
-
沖縄:接続検討 0 / 契約申込み 0
接続検討で突出しているのは東北の7,544万kW。東京、中国、中部が続きます。一方、契約申込みは東京673万kW、九州658万kW、東北577万kWの順です。
ここから読み取れるのは、検討段階での関心の集まり方と、契約申込み段階の規模が一致していないことです。「申込みが多い地域ほど、すぐに蓄電池が稼働する」とは言えません。
また、エリア全体の集計から、個別の送電線や変電所の空き容量は分かりません。小さい数字のエリアでも、希望する地点で簡単に接続できるとは限らない点に注意が必要です。
出典:資源エネルギー庁・同資料4ページ。沖縄の0は、この対象・単位・時点での公表値です。蓄電池自体が存在しないという意味ではありません。

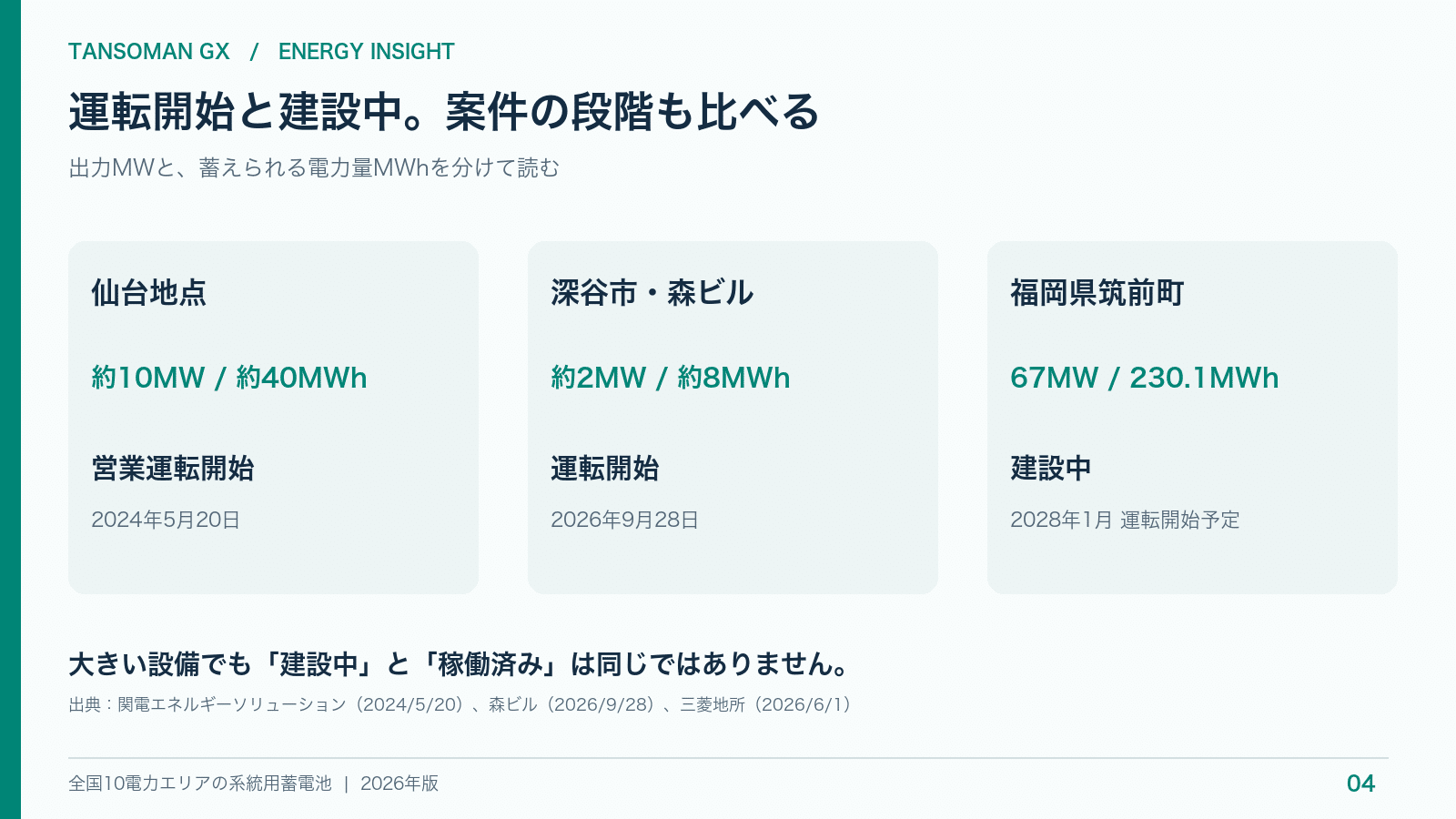

東北・東京・九州。数字が大きい3エリアで何が起きている?

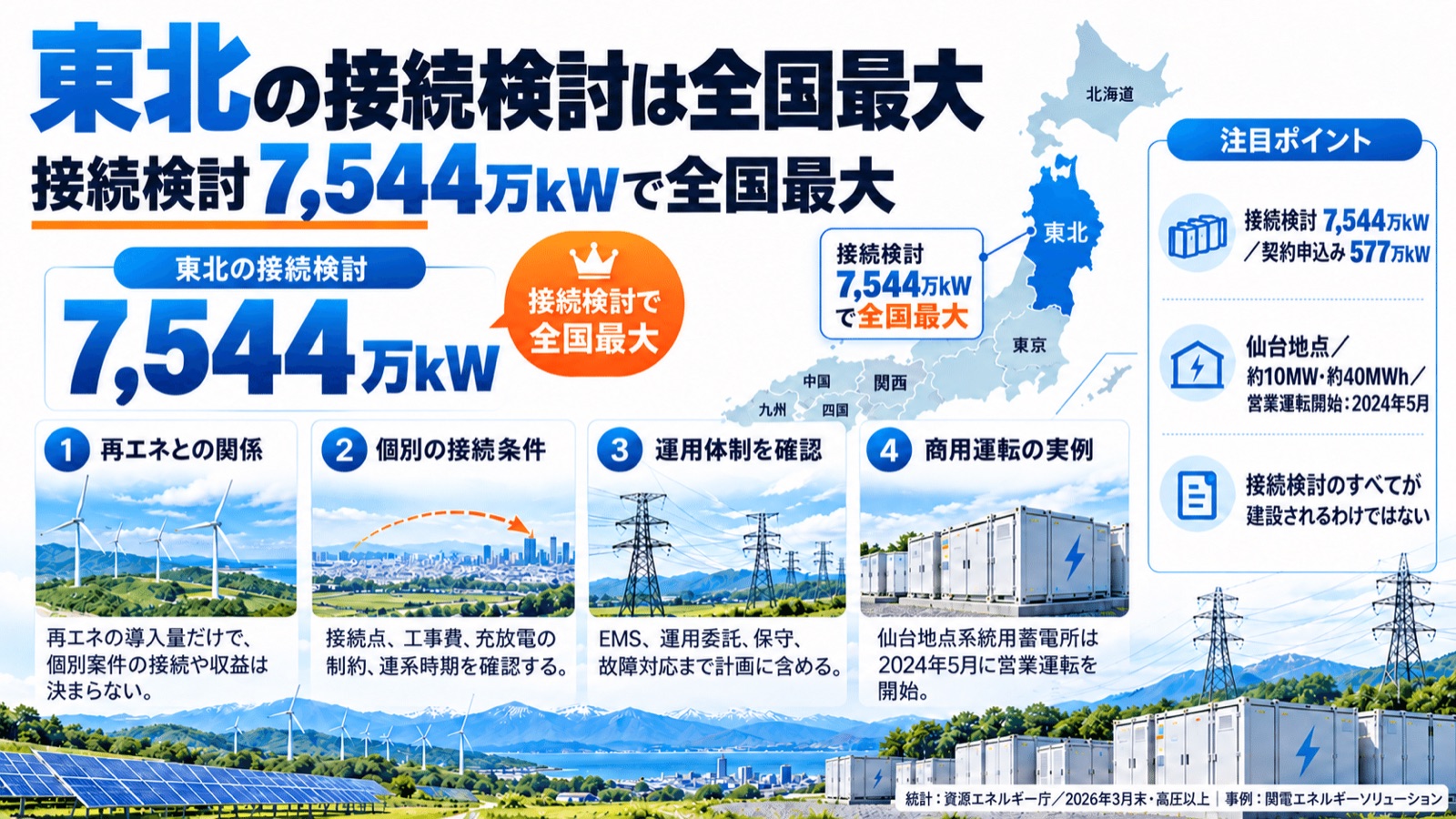

東北:接続検討が突出。商用運転の実例もある

東北は接続検討7,544万kWに対し、契約申込み577万kW。検討段階の規模が大きいため、個々の計画がどこまで進んでいるのかを確認することが欠かせません。
実際の設備として、関電エネルギーソリューションの仙台地点系統用蓄電所は、定格出力約10MW・定格容量約40MWhで、2024年5月20日に営業運転を開始しました。
申込み統計だけでなく、運転開始まで到達した案件を見ると、設備の規模や運用体制を具体的に理解できます。
出典:関電エネルギーソリューション・仙台地点系統用蓄電所の営業運転開始

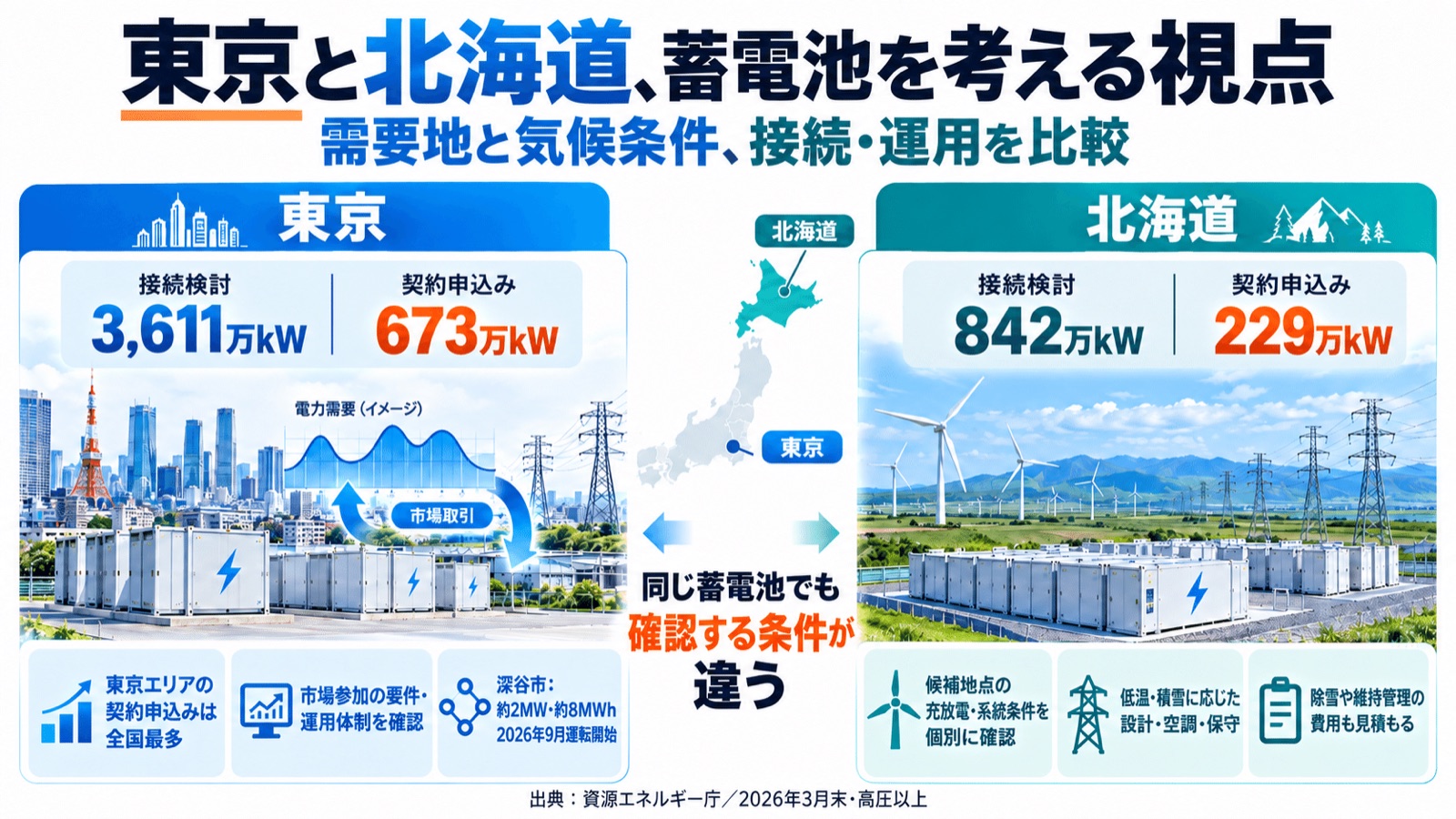

東京:契約申込みが最多。高圧規模の新しい事例

東京エリアは接続検討3,611万kW、契約申込み673万kW。今回の集計では、契約申込みが全国最多です。「東京エリア」は東京都内だけを指すものではありません。
森ビルは2026年9月28日、埼玉県深谷市で同社初の系統用蓄電所の運転を開始しました。規模は定格出力約2,000kW・蓄電容量約8,000kWhです。
同社は将来、再エネ発電所や系統用蓄電所と都心の物件を結ぶ広域VPPの構築を目指しています。系統用蓄電池が、地域の発電と都市の電力利用をつなぐ事業の一部として扱われている事例です。

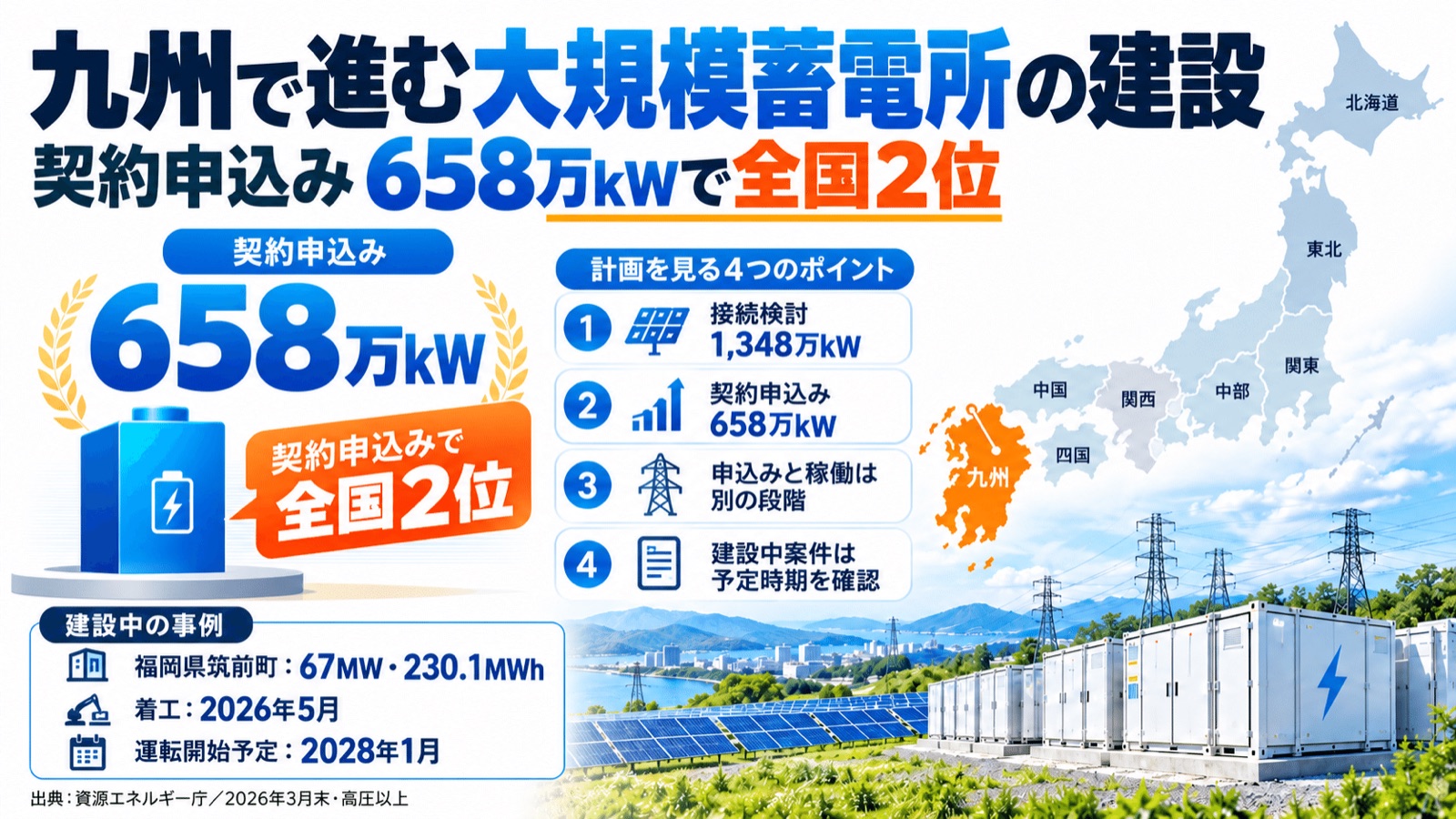

九州:契約申込み658万kW。大規模案件は運転開始時期も確認

九州エリアは接続検討1,348万kW、契約申込み658万kW。契約申込みの規模は東京に次ぐ水準です。
福岡県筑前町では、三菱地所、伊藤忠商事、東京センチュリーが連携する67MW・230.1MWhの系統用蓄電所が2026年5月に着工しました。公表された運転開始予定は2028年1月です。
これは稼働済みの設備ではなく、建設中の計画です。大きな案件ほど「公表された」「着工した」「系統に接続した」「営業運転を始めた」の違いを確認したいところです。
出典:三菱地所・筑前町で67MW・230MWhの系統用蓄電所建設に着手
中国・中部・関西。まとまった申込みを、個別の実現性で見る
中国:接続検討2,121万kW。発電所跡地の活用事例
中国エリアは契約申込みも530万kWあり、接続検討では東北・東京に次ぐ規模です。
中国電力は山口県下松市の下松発電所跡地で、出力約16,000kW・蓄電容量約48,000kWhの下松蓄電所の建設工事を2025年12月5日に開始しました。営業運転開始は2028年度中を目指すとしています。
既存インフラの敷地を活用する動きが確認できます。ただし、発電所跡地だから接続条件や採算が自動的に有利になると判断せず、個別の工事条件を確認する必要があります。
中部:接続検討1,736万kW、契約申込み441万kW
中部も相応の申込み規模があります。候補地を比較するときは、エリア全体の数字に加え、接続点までの距離、工事費負担金、工期、充放電の条件を並べて確認したいエリアです。
関西:接続検討1,094万kW、契約申込み292万kW
関西では、設備費の比較に加えて、誰が日々の運用を担うかも事業計画に入れる必要があります。これは関西に限らず、全国共通の確認事項です。設備を設置した後の運用契約まで含めて比較しましょう。
北海道・北陸・四国・沖縄。申込みが少なければ有利、とは言えない
北海道:接続検討842万kW、契約申込み229万kW
北海道で候補地を検討する場合は、系統条件に加え、低温・積雪を前提にした設計、空調、除雪や保守の費用まで見積もりに含めることが実務上の確認ポイントになります。
北陸:接続検討525万kW、契約申込み85万kW
他の大規模エリアに比べて申込みは小さいものの、空き容量や収益性を示す数字ではありません。少ない申込みから「競争がない」「接続しやすい」と結論づけないことが大切です。
四国:接続検討293万kW、契約申込み42万kW
四国も全国集計では比較的小さい規模です。土地価格だけで候補地を選ばず、充電側と放電側の両方で接続条件を確認する、という基本は変わりません。
沖縄:今回の公表値は接続検討・契約申込みとも0万kW
この数字は、高圧以上を対象とした手続段階の集計を万kW単位で表示した結果です。需要家側の蓄電池、再エネ併設設備などを含めて「沖縄に蓄電池はない」と読み替えることはできません。
2026年の制度変更。「まず申込む」前に準備したいこと
事業化を考えるなら、公表された容量と同じくらい、接続手続きの変更が重要です。
まず、2026年4月1日以降に契約申込みを受領する系統用蓄電池案件では、通常の契約申込み時の保証金が、接続検討回答の工事費負担金概算(税込)の5%から10%に引き上げられました。設備の総事業費の10%という意味ではありません。工事費負担金の分割払いの扱いも厳格化されています。
出典:OCCTO・保証金の算定方法、保証金増額・分割払い厳格化の適用案内
また、2026年8月1日の規程改正に伴い、一事業者あたりの接続検討数に上限が設定されています。候補地ごとに大量に申込みを出せばよい、という進め方は見直す必要があります。適用範囲と各エリアの上限は、最新の公式案内で確認してください。
接続検討では、放電だけでなく充電時に系統から受け取る電力も確認対象です。早期連系のための充電制約などが付く場合は、利用できる時間帯や制御条件を収支計画に反映しなければなりません。接続回答や契約条件を、設備仕様と運用計画の両方に結び付けて確認することが大切です。
手続きの確認先:OCCTO・系統アクセス手続きの案内

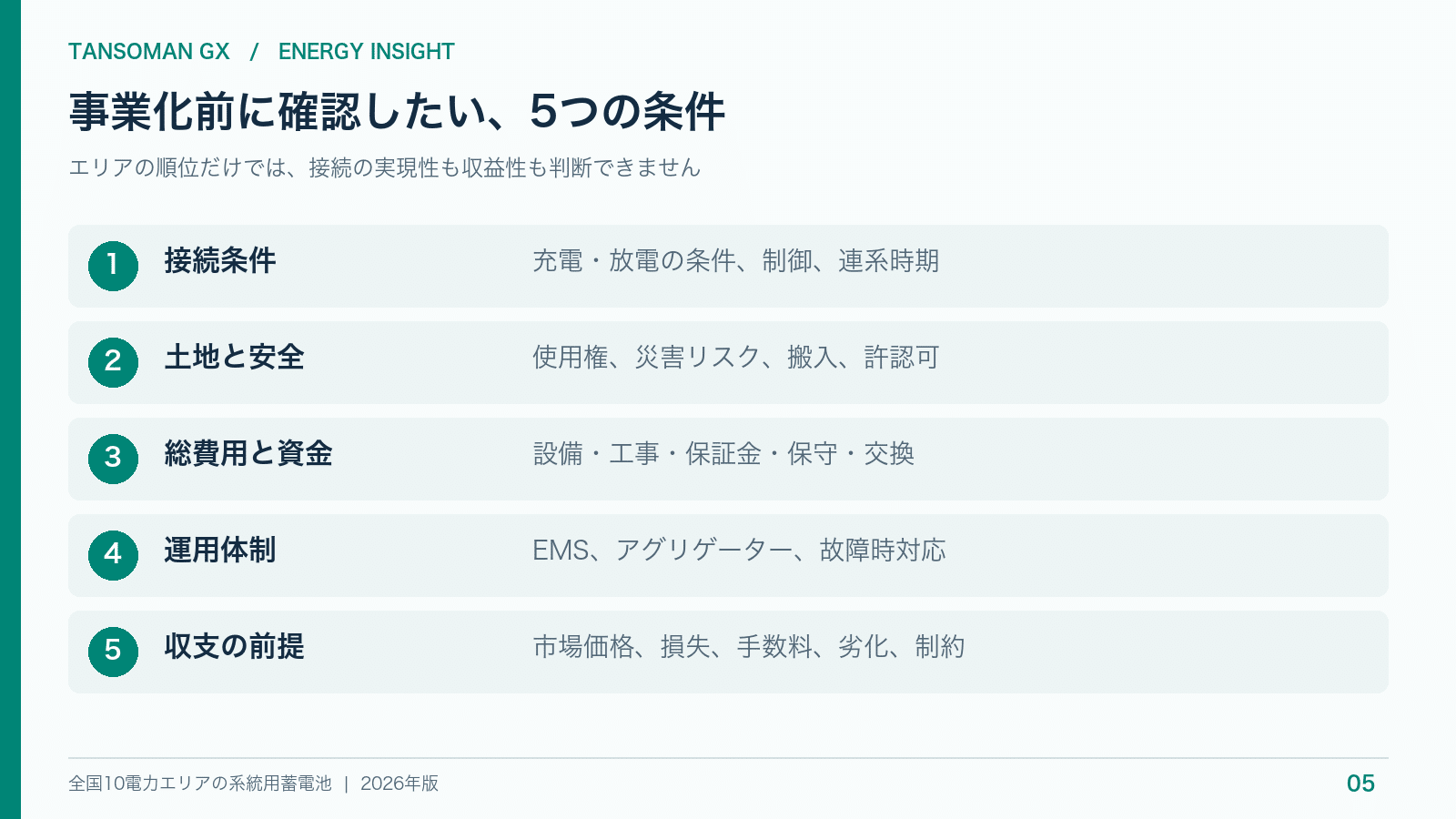

事業化前の確認は、エリア名より「5つの条件」

系統用蓄電池は、同じエリアでも案件ごとに成立条件が変わります。比較する際は、少なくとも以下をそろえてください。
-
接続条件:充電・放電の出力、時間帯、制御条件、連系可能時期。
-
土地と安全:使用できる権利、災害リスク、搬入路、設置・保守に必要な空間、関係する許認可。
-
総費用と資金:設備、基礎、連系工事、工事費負担金、保証金、保守、保険、将来の交換費用。
-
運用体制:EMS、アグリゲーター、保守担当、制御や故障時の対応、運用委託契約。
-
収支の前提:市場価格、取引可能な量、手数料、充放電損失、劣化、制約時の収入減。
卸電力市場、需給調整市場、容量市場など、蓄電池を活用する選択肢はあります。ただし、それぞれ参加要件や義務があり、同じ設備・同じ時間帯での収入を無条件に積み上げられるわけではありません。
「想定利回り」だけを見るより、価格が下がった場合、連系が遅れた場合、充電時間が制限された場合の収支を確認するほうが、計画の弱点を見つけやすくなります。
まとめ:申込みの規模と、実際に動く蓄電池を分けて見る
全国の系統用蓄電池は、2026年3月末時点で接続検討約1.91億kW、契約申込み約3,500万kW。一方、連系済みは約84万kWです。
接続検討が最多なのは東北、契約申込みが最多なのは東京。九州や中国でもまとまった申込みがあり、全国で商用運転や建設の事例が増えています。
ただし、この比較表から「どの地域が儲かるか」までは分かりません。事業を左右するのは、個別の接続条件、土地、工事費、時期、運用体制、そして収支の前提です。
これから計画する方も、すでに候補地がある方も、まずは「いつ、どの条件で充放電でき、いくらかかるのか」を具体化してみてください。全国の数字は、その確認を始めるための地図になります。
※2026年10月4日時点で確認できる公表資料に基づき作成。全国・エリア別統計の集計時点は2026年3月末です。建設中の案件は運転開始予定を明記しています。本文中の実務上の確認ポイントは編集部の整理であり、個別案件の接続や収益を保証するものではありません。
※本記事は、株式会社タンソーマンGXの公式note(2026年10月4日掲載)からの転載です。noteで読む
